Почему обычная чистовая электрика заняла почти две недели
Когда я приехал на объект, задача выглядела вполне стандартно. Основные кабели уже были проложены, был проект, оставалось разобраться с выводами и собрать чистовую часть: розетки, выключатели, освещение.
По предварительной оценке на такую работу должно было уйти около 3–4 дней.

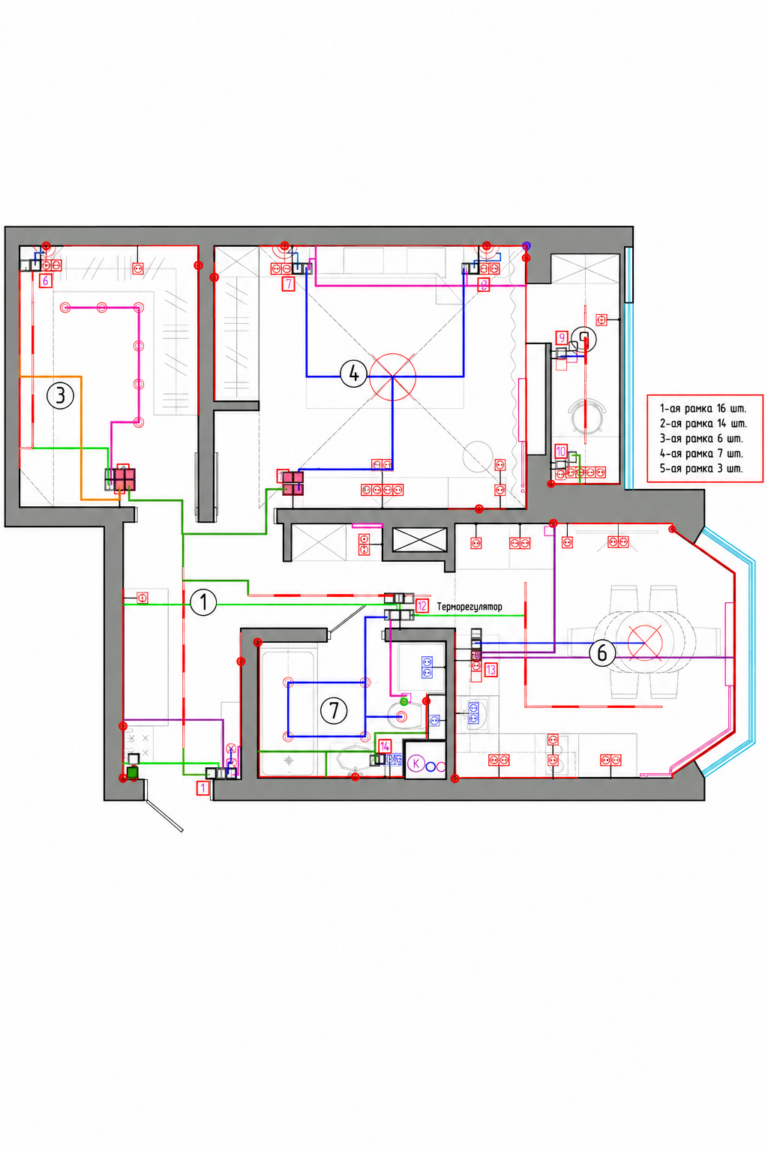

Но после начала работы стало понятно, что просто идти по проекту и маркировке не получится.
Маркировка не совпадала с реальной разводкой

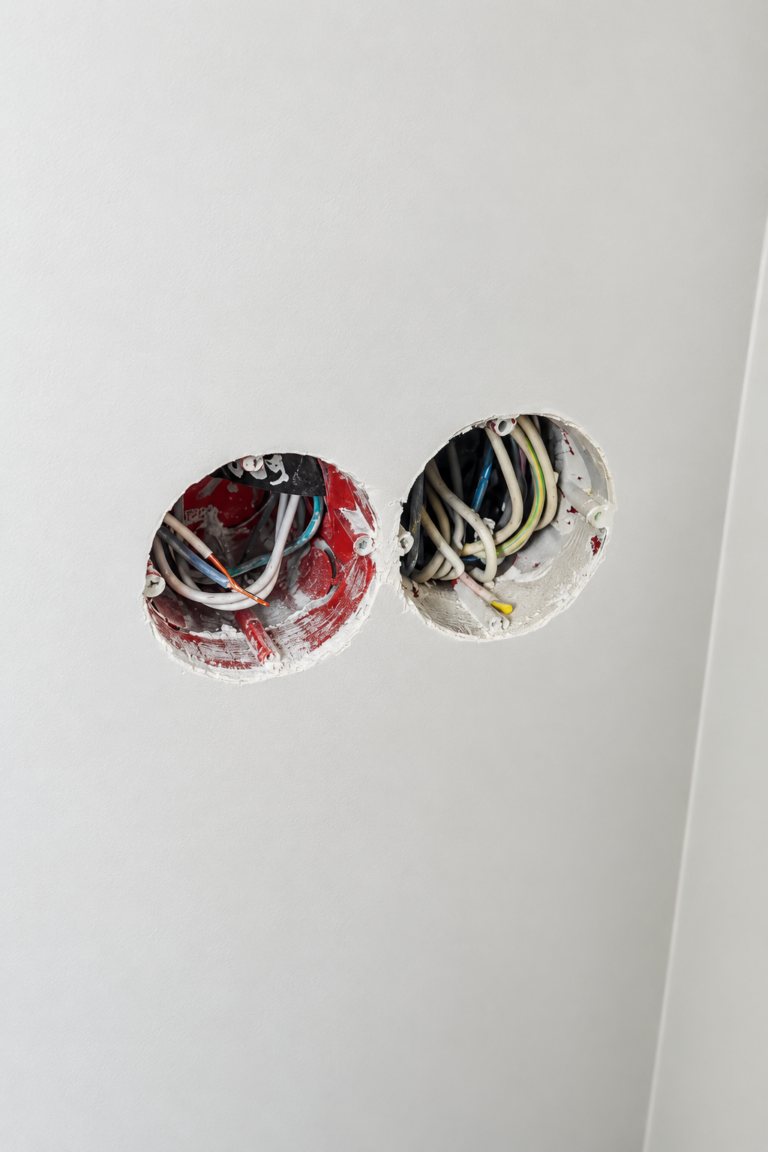

До меня на объекте успели поработать несколько исполнителей. Часть проекта менялась уже во время ремонта, поэтому некоторые подписи на кабелях перестали соответствовать тому, куда эти кабели фактически приходили.

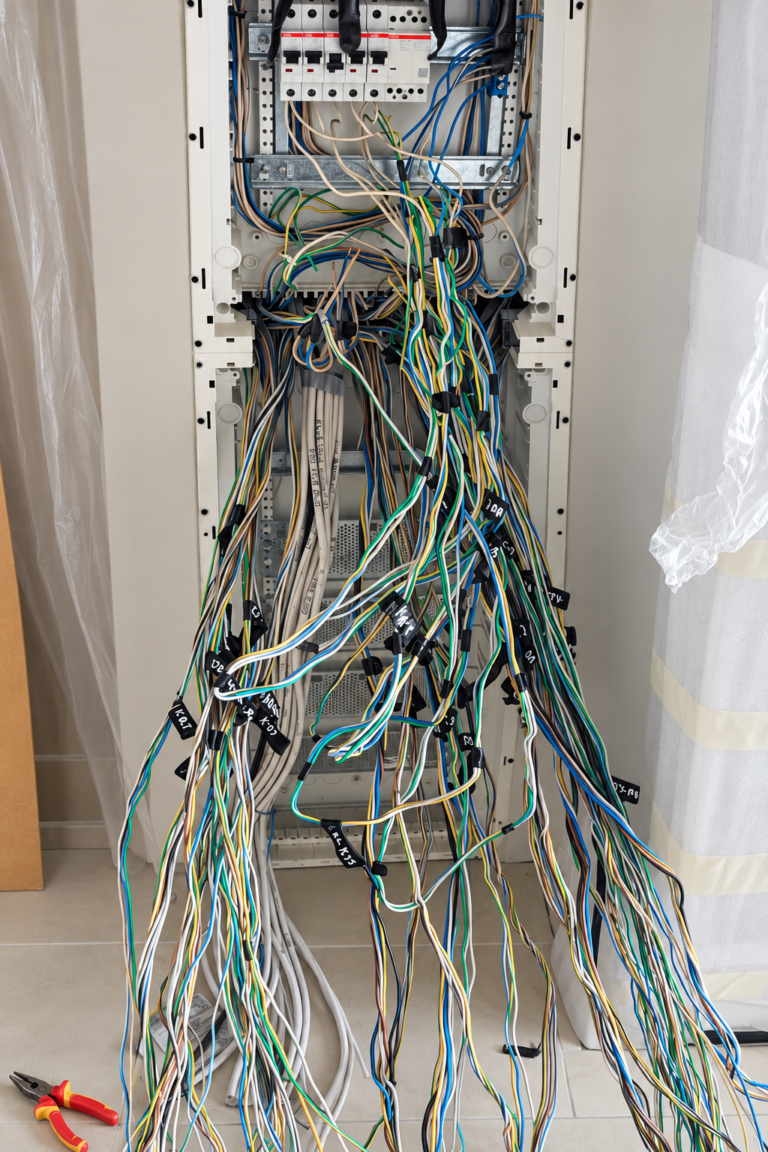

Пришлось прозванивать линии и поэтапно восстанавливать фактическую схему электрики.
Это важный момент: если на таком объекте просто довериться надписям и начать подключение, ошибка может проявиться уже после установки всей чистовой электрики.
Нашлись повреждённые провода
На части линий обнаружились повреждения отдельных проводников. Там, где конструкция кабеля и существующая схема позволяли это сделать, удалось задействовать свободные исправные жилы и сохранить уже выполненную разводку.
Каждое такое решение приходилось отдельно проверять перед окончательным подключением оборудования.
Управление освещением из четырёх мест
Одна из интересных частей работы — освещение с управлением из четырёх разных точек.
Для этого была собрана схема из двух проходных и двух перекрёстных выключателей. В результате один и тот же свет можно включать и выключать из четырёх мест независимо от положения остальных выключателей.
Кроме неё на объекте были и другие проходные схемы освещения.

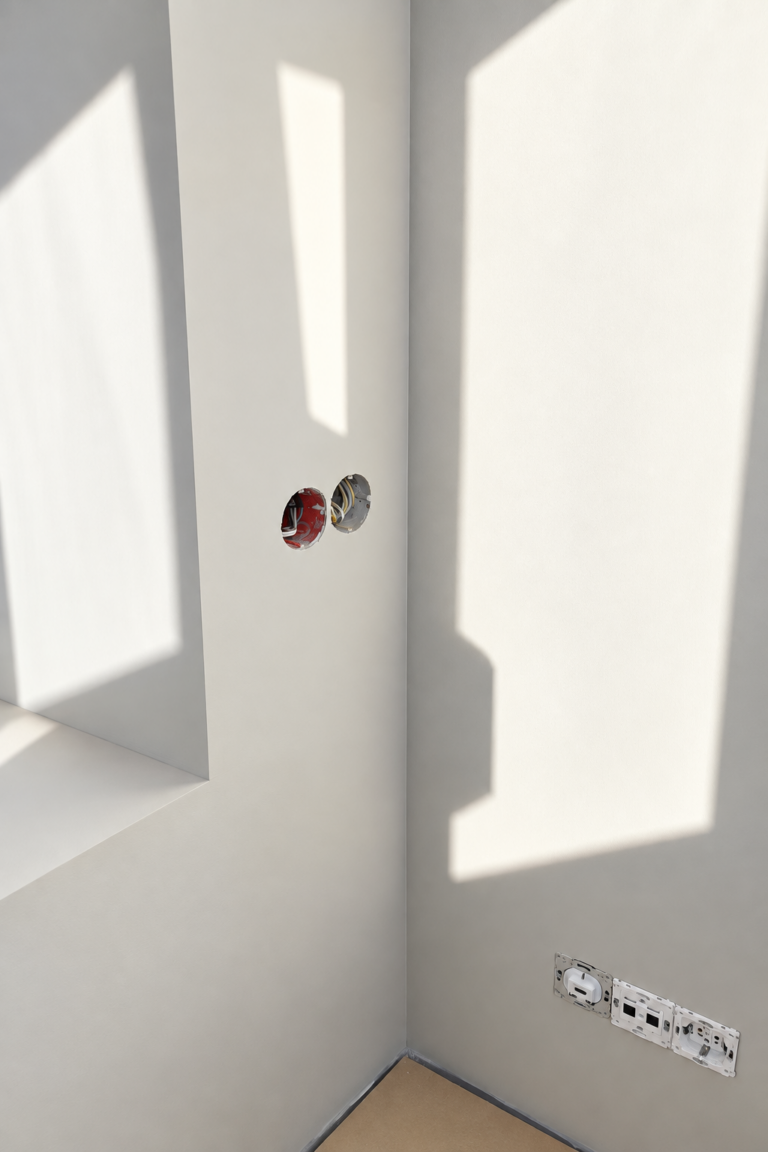

После диагностики — чистовой монтаж

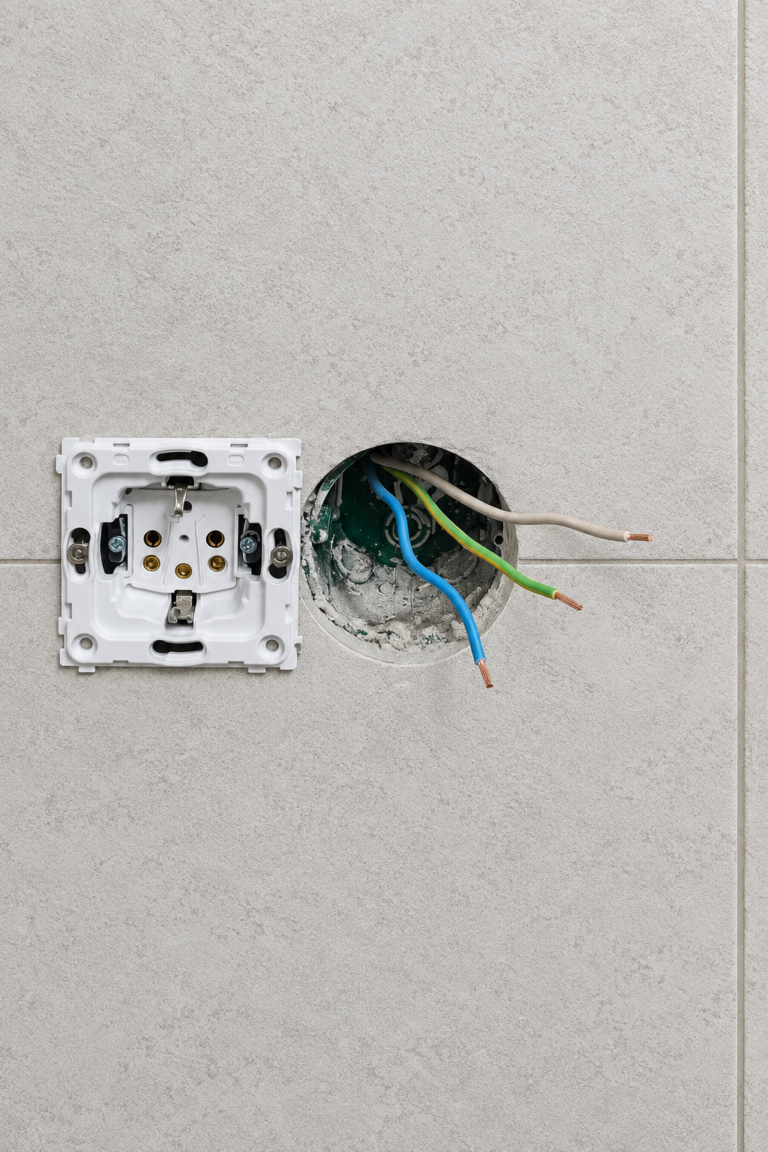

Когда назначение линий стало понятно, можно было переходить непосредственно к чистовой электрике: устанавливать и подключать розетки, обычные выключатели, проходные и перекрёстные механизмы.
После сборки каждый участок проверялся отдельно.
В результате работа, которая изначально выглядела как несколько дней обычного чистового монтажа, растянулась почти на две недели.
Именно поэтому при доделке электрики после других исполнителей заранее точно оценить объём бывает сложно: снаружи проводка может выглядеть практически законченной, а основная работа обнаруживается только после начала диагностики.
